天津即将装修的业主们,请查收这份骨灰级的装修流程指南!!!

发布日期:2024-06-10 09:56:57  浏览次数:175次

本文介绍装修每一步的重点和注意事项,全文干货无废话,每一条都很重要,装修小白一定要收藏,在装修过程中随时查看。

第一步:装修准备

1、全屋定制、家具没确定好,坚决不开工装修前就要找全屋定制,进行橱柜、衣柜、书桌、梳妆台、榻榻米

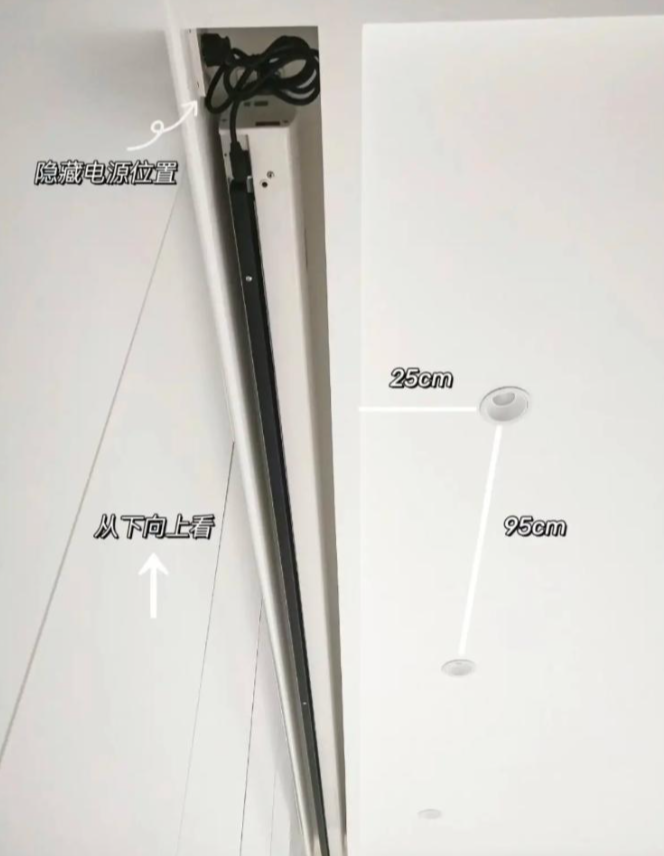

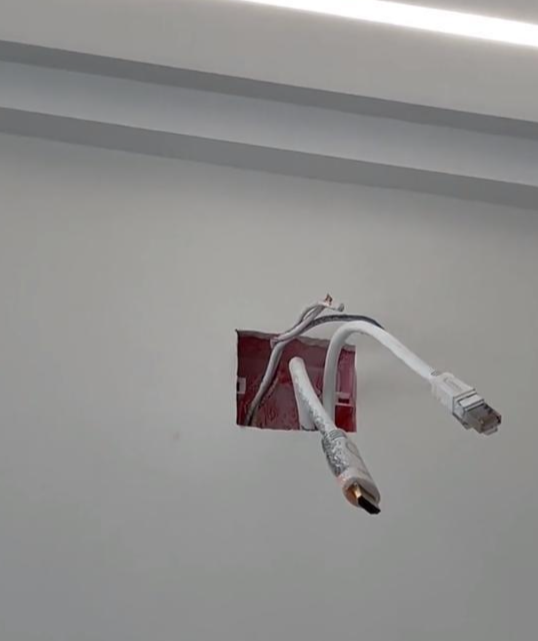

等的初步设计,让全屋定制商家现场确定好厨电、衣柜灯带、书桌、梳妆台等电源和开关的准确预留位置。

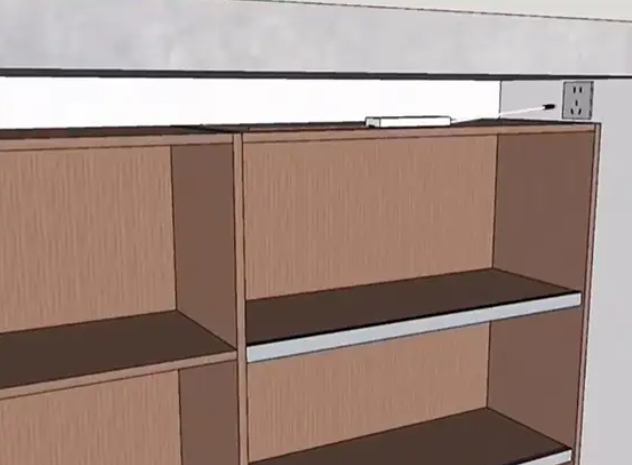

电视柜确定好是落地还是悬空的,插座要预留在电视柜里;

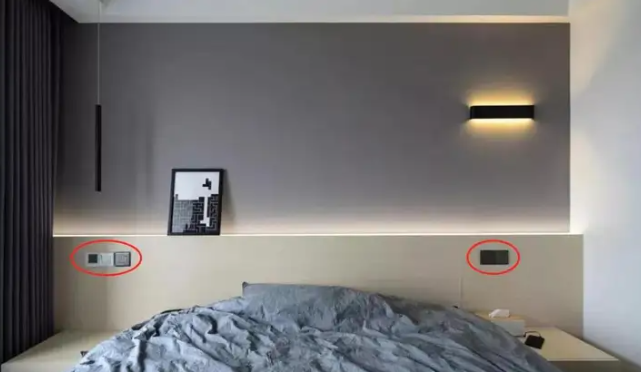

卧室放单人床还是双人床,床宽是1.8/1.5/1.35/1.2/0.8m,确定好后才能预留两侧床头开关插座、床头吊灯。



沙发想买多长的?买功能沙发还是普通沙发?确定好后预留沙发两侧电源和功能沙发的隐藏电源。餐桌选圆桌还是长条桌,确定餐

桌准确放置位置,把吊灯的电源线出口改到居中位置。


2、家电没确定好,坚决不开工确定安装几个路由器,安装位置,预留网线和电源。确定好选投影仪还是电视,如果是投影仪,选电动伸缩

布还是画框幕布,需要预留相应电源。投影仪与电视柜之间预埋HDMI线。



确定是否做智能家居,如果做,所有开关预留零线,预留电动窗帘、监控、智能音箱智能设备的电源。

厨卫百叶帘是否选电动的,预留电源。

电动晾衣架的位置预留电源。

空调选择中央空调还是独立空调,预留好电源。

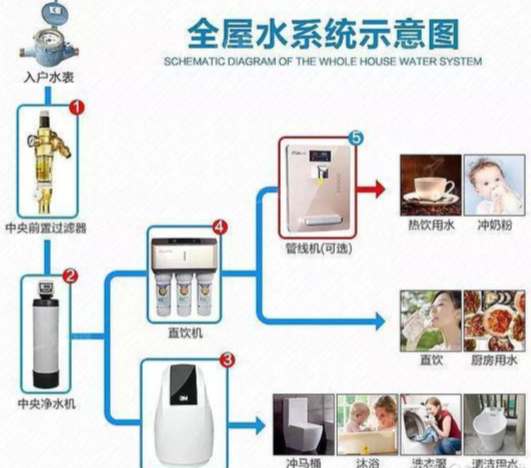

是否安装中央净水机、软水器,净水器、管线机等,预留好水路和电源。


选电热水器还是燃气热水器,预留好水路和电源。洗衣机、扫地机器人确定好位置,预留好电源和上下水。


是否安装燃气报警器,新风系统,预留好电源。

3、内嵌厨电没确定好,不能开工

确定好内嵌的厨电,如冰箱、洗碗机、集成灶,集成水槽、消毒柜、净饮一体机、蒸烤箱、微波炉,在内嵌的侧柜或

上柜预留好电源。净饮一体机留好进水和排水。为橱柜定制提供准确尺寸。

第二步:拆改

1、最忌大拆大改,瞎折腾

大拆大改是装修预算超支的罪魁祸首,会产生拆除费、砌筑费、垃圾清运费等,不仅影响结构安全,还大概率会后悔,不如不动。

2、电视安装位置如果是空心砖,要拆除砌实心砖,否则挂不住电视

3、如果需要封窗,拆除护栏后马上进行封窗。

4、空调、烟灶钻孔。

第三步:水电改造

1、先找瓦工,用水平仪确定瓷砖铺完后地面高度,弹好线,开关插座位置以铺砖后高度量尺。

2、水电开槽必须先弹线放样,开槽宽度一定要与管的直径相同,最好是管塞入槽内不掉。

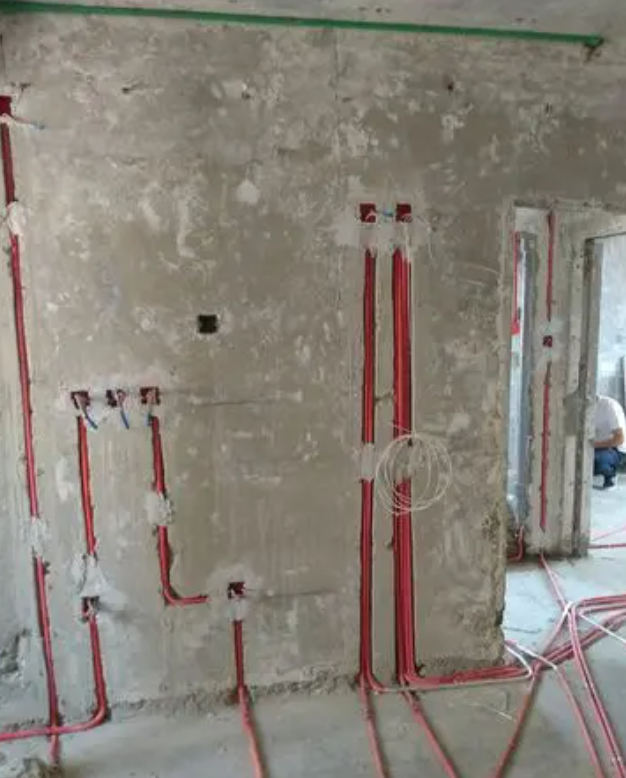

3、开槽深度要保证管头从线盒的管孔伸入,所有电线和网线要保证能穿入和更换。要求下完管后统一穿线。

4、水电管路在地面和天花不要横平竖直,要点对点,既省材料又好穿线。


5、为防止以后墙面打钉钻孔破坏水电管,水电管路在墙面只能竖着走,不能横和斜。

6、冷热水管必须左热右冷,水管不要走顶,走顶费工费料、需要做保温层止冷凝水、影响水压。

7、水管要买质保50年的知名品牌,以后漏水会赔偿。

8、厨房电器、电热水器、立式空调、餐桌插座要预留4平方电线,其他区域2.5平方线

9、马桶下水尽量不要移位;地漏下水一般需要移位,但要让瓦工定位,瓦工没定位前不要动。

10、原房的电线不用更换,局部增加即可;水管最好全部更换,如果局部增加,水管商家不质保。

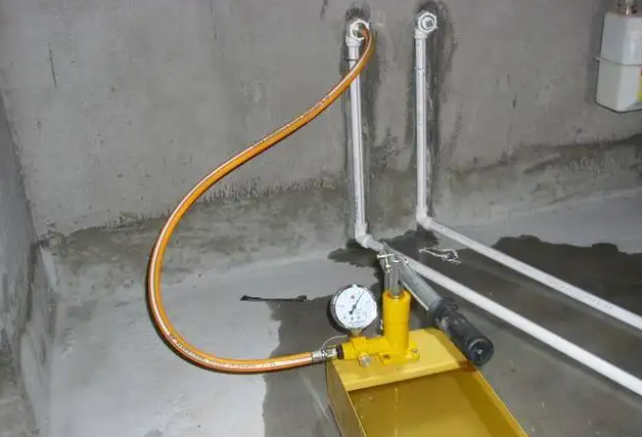

11、地暖和给水必须打压测试。



12、如果有地暖,先铺地暖管,再铺水电管,然后找水管商家一起验收。验收前必须保证所有管可见。

13、水电结束后,别忘了拍摄全屋视频,做好水电线路的影像资料。

第四步:包下水管隔音棉

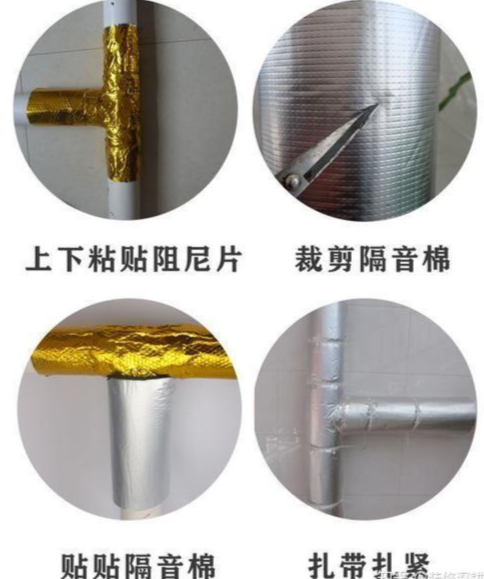

1、弯头、三通处先包阻尼片,再统一包隔音棉。

2、阻尼片和隔音棉在网上购买,自己包,50元左右搞定。



3、噪声的来源主要是横管,竖管如果砌砖,没必要包。同层排水的横竖管都不用包,另外顶楼不需要包。

第五步:卫生间防水

1、找当地知名品牌,能终身质保的做防水,1个卫生间也就几百元,不要自己做。

2、瓦工找平卫生间时,最好和防水师傅沟通一下,门口别忘了做挡水条。

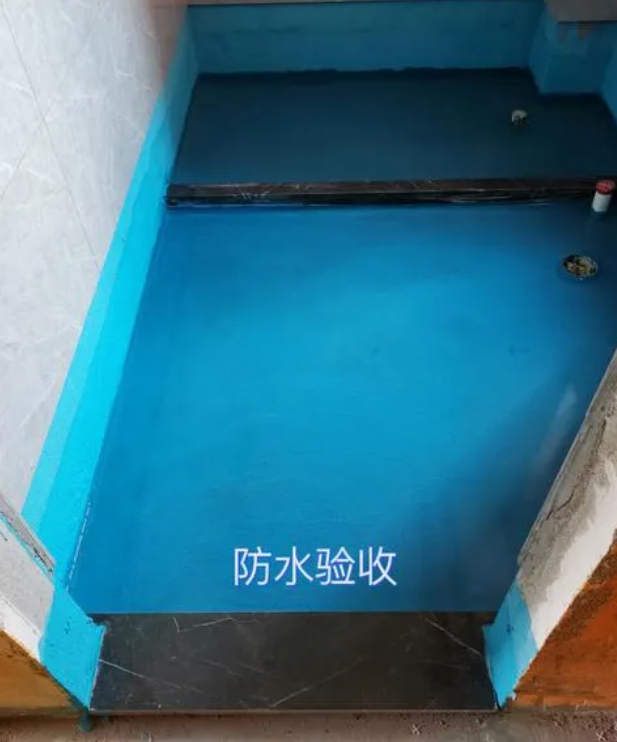

3、防水做完后,必须注水试验48h,如无渗漏,要尽快铺砖,防止被破坏或风干开裂



4、墙面如果是全瓷砖并做美缝,几乎不渗水,墙面还不存水,所以墙面就做30cm高防水,包括淋浴区,做多了就是智商税。

第六步:瓦工砌筑、墙面找平、铺砖瓷砖先不要着急进场。

1、拆改后需要砌筑的地方,包括包下水管等,瓦工计算需要进场的砖、

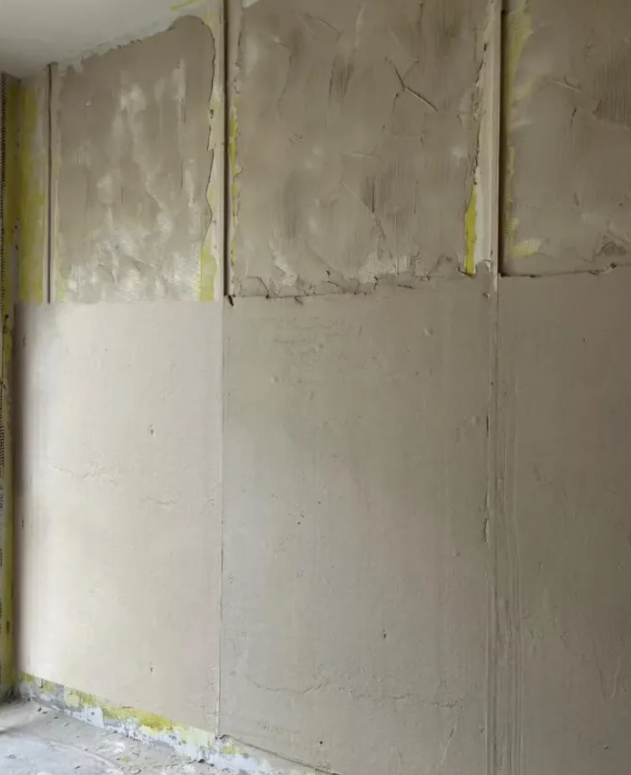

砂子、水泥,材料进场后,瓦工砌筑。2、厨卫墙面不用瓷片用全瓷砖的,需要先用砂浆找平,瓷砖胶薄贴瓷砖。


3、墙面找平完后,瓦工计算阳角砖需要切割海棠角的尺寸和数量,瓷砖采购付款提货时,把需要切割瓷砖的单

子交给运砖的工人,工人会拉去工厂加工,然后和其他砖一起送到新房。

4、地漏选择自封地漏,不选水封地漏

5、瓷砖必须先排好版,确定好起铺点,再开始铺。

6、除了卫生间,全屋通铺。

7、卫生间不铺过门石,卫生间与客厅的瓷砖从卫生间门下分缝,保证关门后正好压住接缝。

8、卫生间墙地砖规格一致,墙地对缝。建议用600*1200砖,墙面2块砖到顶。

9、客厅砖用800*800的,用同色美缝剂美缝。

10、卫生间门用单包口,门框侧面也要铺瓷砖。

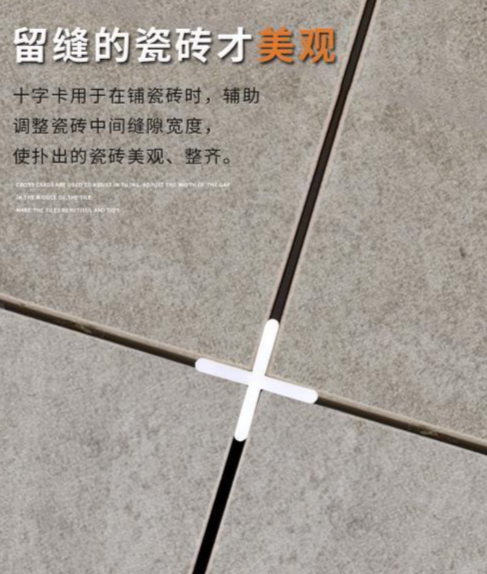

11、瓷砖缝隙2mm,记得买砖时向商家索要2mm的十字定位卡子。瓷砖边铺边清缝,便于美缝。


12、全瓷墙砖要用瓷砖胶薄贴,不要刷背胶。瓷砖胶一定要看使用范围是否符合瓷砖尺寸要求。


第七步:集成吊顶量尺下单

瓷砖铺完3天后,可以对厨卫集成吊顶、蜂窝大板排尺下单。

第八步:瓷砖美缝

1、瓷砖铺贴完成后,停止一切施工,砂浆层干透后做美缝,一般需要7-10天。

2、亮光转用真瓷胶(环氧树脂);哑光砖和柔光转用环氧彩砂,根据瓷砖颜色调色,但是浅色系不能用环氧彩砂,会变色。

3、有条件的用纯聚脲,但要避免买到半聚脲会变黄。

4、真瓷胶可以网购自己施工;环氧彩砂可以自己施工,但会让你累到崩溃;聚脲固化太快,不能自己施工。

5、美缝做完,铺地面保护膜。

第九步:木工施工吊顶、背景墙打底

1、龙骨用国标轻钢龙骨;不用木龙骨。

2、吊顶没有承重,石膏板用20多元一张的就行,太贵的没必要。

3、厨卫用绿纸面的防潮石膏板。

4、板缝要错开,开V形槽,保证石膏嵌入,防止开裂。

5、转角用7字形整板,防止应力集中开裂。

6、安装吊灯处要用欧松板打底,石膏板承重能力不行。

7、背景墙越简单越好,护墙板尽量少用,费钱还容易过时。无论什么胶都是甲醛的主要来源。

8、窗帘盒留25cm,顶部用欧松板打底,石膏板做面。

9、根据全屋定制设计图做衣柜吊顶。

10、内嵌的晾衣架、轨道灯、投影幕布等提前购买交给木工做内嵌

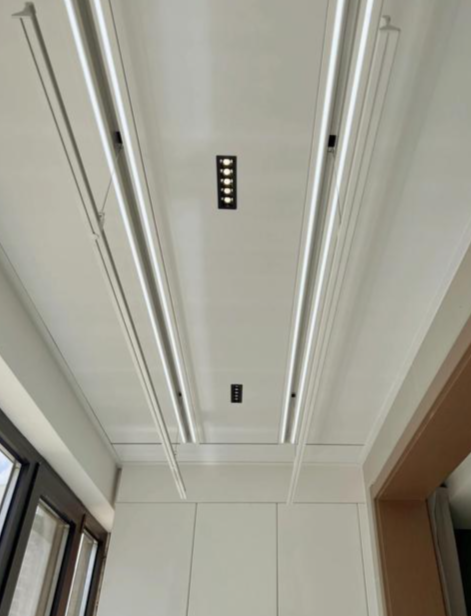

11、内嵌射灯、筒灯等,为木工提供开孔直径和位置,木工负责打孔和下线。

12、中央空调、新风系统在木工进场前安装好。

第十步:集成吊顶安装

1、瓷砖铺完,集成吊顶就具备了安装的条件。可以在木工阶段安装,也可以在油工阶段安装。

厨房吊顶安装完成后,橱柜就可以量尺下单,但是不要着急安装,强烈推荐乳胶漆结束后安装,防止污染,难清理。

2、安装完成后,要求商家做好保护,防止装修污染。

3、安装吊顶前,要先安装好止逆阀。

第十一步:油工施工

1、墙面刷墙固,一定要在石膏找平前刷,不能提前刷。建议喷涂。

如果砂浆强度够,没有起砂现象,没必要刷,但要清除浮灰。

第十二步:安装窗台石

1、不包窗套。窗框四周用防水石膏板打底、耐水腻子找平。

2、第一遍腻子完成后安装窗台石。

3、窗台石首选石英石,其次人造大理石,不要两侧的小耳朵,不要下挂。

第十三步:全屋定制、木门、推理门量尺下单

1、着急的话,第一遍腻子刮完就可以量尺。

2、衣柜、厨房吊柜尽量做到顶,上下封板用柜门挡住,即门到顶、到底。

3、所有柜子免拉手设计。

4、柜门用双饰面,颜色多,并有各种纹理,也很高级,关键是价格低还最耐用。

5、玻璃门慎用,既贵有不耐脏,还必须有灯条。

备注:室内门也可以在卫生间瓷砖粘贴完之后、油工进场之前就量尺下单安装,但要注意后续施工对门的保护。

第十四步:滚涂乳胶漆

1、墙面不要用墙布、壁纸、硅藻泥,微水泥等,就用乳胶漆,环保,使用寿命长。

2、乳胶漆全屋统一用白色,不要跳色。

3、用滚涂不用喷涂,滚刷用百元以上的,纹理好,很有质感。

白色滚涂后期磕碰可以完美修复,连纹理都一样。

4、1遍底漆,2遍面漆。天花和底漆用喷涂,墙面2遍面漆用滚涂。

5、乳胶漆用矿泉水瓶留样5瓶,磕碰修补用。注意:乳胶漆施工前,需要对地面的垃圾(主要是打磨的腻子粉

)进行清理,以免对乳胶漆造成污染。

第十五步:安装纱窗乳胶漆刷完,就要防止飞虫进入污染乳胶漆。纱窗要选用高透网,

不要选择金刚纱,通风效果不好。

第十六步:全屋定制、木门安装

1、衣柜比吊顶窄1-2cm。柜门与吊顶留5mm缝隙。

2、内嵌厨电提前进场,与橱柜同步安装。

第十七步:卫浴设施、灯具、开关插座安装

马桶、浴室柜,毛巾架、浴缸、所有灯具、开关插座,在乳胶漆完成后要及时安装,安装这些大部分都会产生灰尘和垃圾,要在开荒保洁前安装完成。

第十八步:入户门门套、厨房推拉门(如有)安装

第十九步:开荒保洁

拆除地面保护膜,地面、墙面、窗户缝隙、内外玻璃等全屋各处,做彻底的保洁。

第二十步:家具、家电、软装进场

1、床和沙发如果在线下购买,需要提前2个月左右定,具体咨询商家。网购需要20天左右。

2、非内嵌家电不要提前采购,因为随时都会降价,不会涨价。

3、客厅没有防噪声要求,只安装透光不透人的纱帘即可,不用安装布帘。但是窗帘盒要预留布帘的宽度。


标签:
在线客服
服务热线

服务热线

15027569090

微信咨询
天津即将装修的业主们,请查收这份骨灰级的装修流程指南!!!-全屋定制-清木家-全屋定制-全案设计-天津装修整装服务
返回顶部
X天津即将装修的业主们,请查收这份骨灰级的装修流程指南!!!-全屋定制-清木家-全屋定制-全案设计-天津装修整装服务

截屏,微信识别二维码

微信号:15027569090

(点击微信号复制,添加好友)

打开微信

微信号已复制,请打开微信添加咨询详情!
